你可能刚经历过这种一周。
周一,AI 帮你把三版方案、一版 PRD、两页竞品对照都写出来了。
周三,评审会开了两小时:大家在对比「看起来都不错」的选项。
周五,会议纪要还在,却没人签下「就选这个」;上线清单里也没有写清怎样算验收通过。
产出变快了,等待却更长了。
先说清楚:我不把「AI 让决策变慢」写成行业定论。更稳妥的说法是——在一份方向性调查样本里,受访者感知到的高影响更集中在工程与设计;战略与跨团队协作更低。这提示:瓶颈可能上移到判断层。是否被放大,取决于团队有没有 Owner、验收和决策记录。
我的裁决是:
当 AI 压缩「做」的时间,却没同步压缩「决定」的摩擦时,真正该诊断的不是模型,而是信息 / 选项 / 拍板 / 验收四类决策瓶颈。
交付物叫 Decision Bottleneck Map(决策瓶颈图)。表里的阈值只是示意,方便定位,不是行业标准。
一个调查信号,不是因果结论
Product Circle × Product Institute《State of AI in Product 2026》写得很明白:这是方向性样本,不是人口加权的行业基准。
在影响感知题(n=309)里,受访者报告「High AI impact」大致是:工程约 50%、设计约 45%、战略规划约 18%、跨团队协作约 9%。一位受访者写下类似意思:设计和代码交付变快了;好决策的交付成了新瓶颈。
这只是样本内信号。它不能证明 AI 客观压缩了构建工时,也不能证明 AI 导致决策变慢。
同一份报告的运作模型题(n=269)里,约 36% 称 AI 强化了运作,约 23% 称暴露既有弱点,约 6% 称变得更糟。相关解读常被写成「成熟组织更可能报强化」——那是作者侧相关解读,不是因果律。
所以本文只做一件事:给你一张可动手的定位图。先找瓶颈在哪一层,再决定要不要加工具。
我不选的四条路
我选第五条:
先用 Decision Bottleneck Map 定位;再用 Decision Record(决策记录)+ 前置验收 + 人工终审位置,把「决定」做成可追踪的工作流。

交付物:Decision Bottleneck Map

把「评审越来越长」拆成四层。触发条件与信号是示意(illustrative),用来帮你扫现场,不是考核 KPI。
| 信息瓶颈 | ||||
| 选项瓶颈 | ||||
| 拍板瓶颈 | ||||
| 验收瓶颈 |
四个变量可以对照自查:
缺直接测量「选项数 → 等待时长」的团队对照数据——所以 Map 是产品推演工具,不是研究报告结论。
选项一多,怎么收敛
AI 默认擅长给多方案。评审纪律却需要:可验证的单一结论(或明确的「暂不做事」)。
冲突不在「AI 坏」,而在路由缺失。

最短路径:

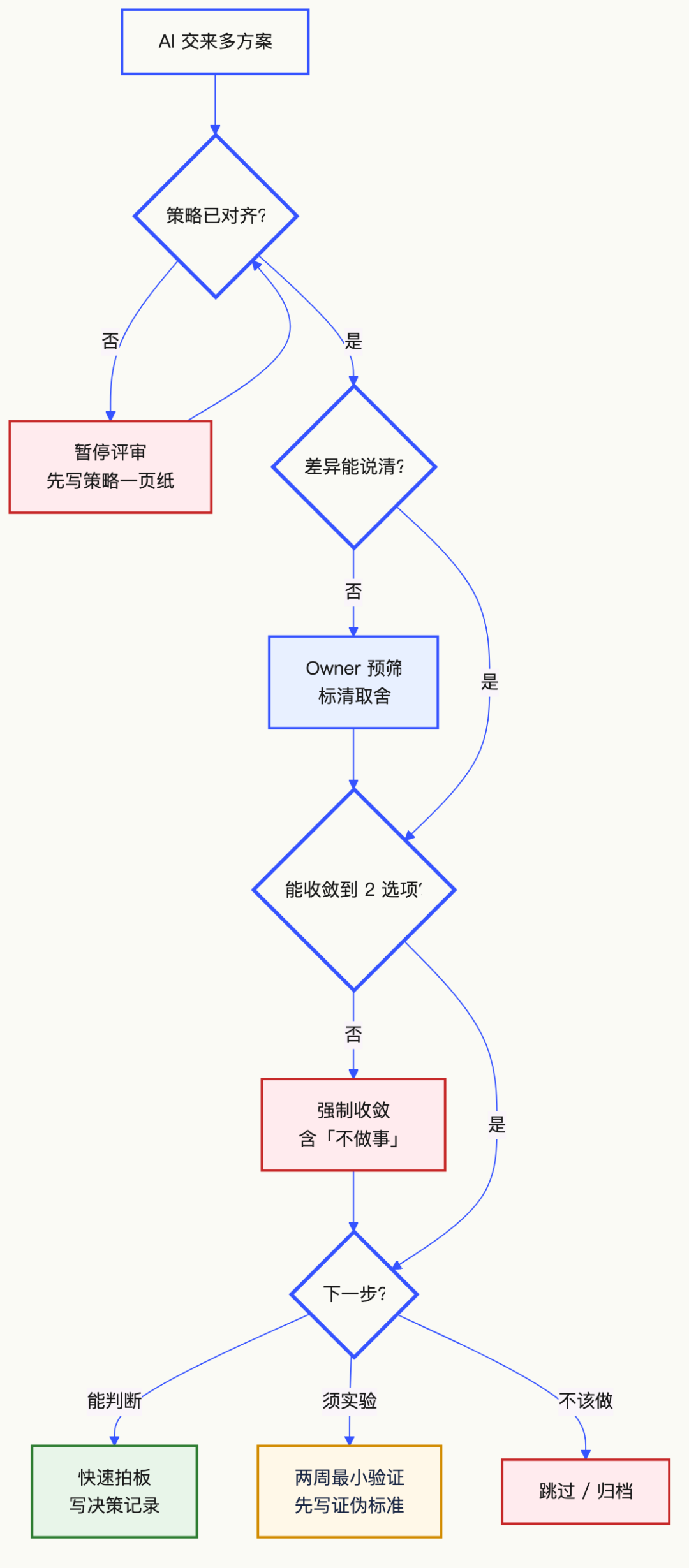

策略没对齐 → 暂停评审,先补策略一页纸。 差异说不清 → Owner 预筛,标清 trade-off。 选项仍发散 → 强制收敛到 2 个(必须含「不做事」)。 能判断就拍板;不能判断就两周内做最小验证,并先写「怎样算证伪」;不该做就归档。
这与「边界问题」同一方向:能判断就推进;不能判断就实验;不值得判断就跳过。不要用「再让 AI 多出三版」代替裁决。

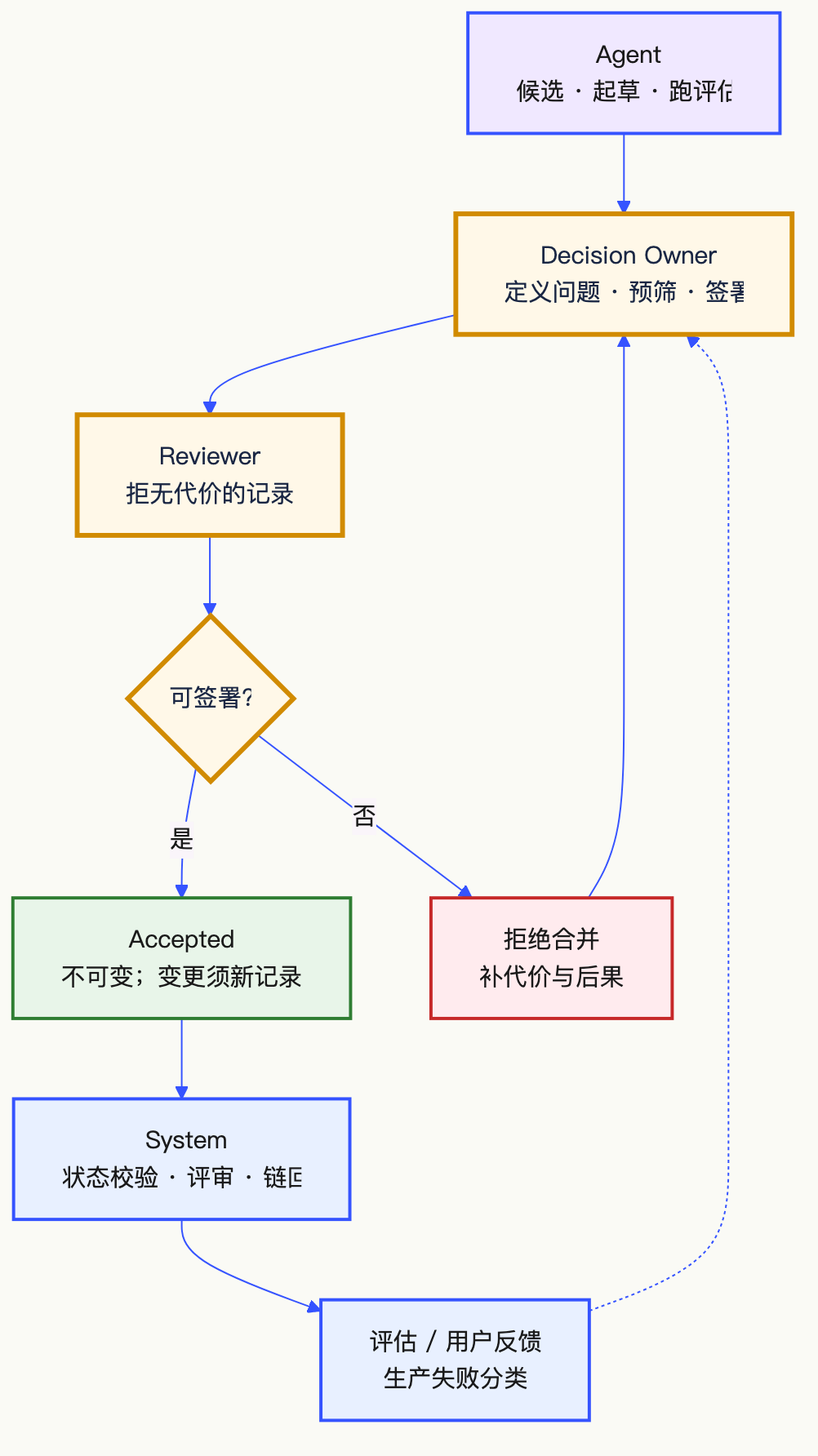

拍板与验收:人终审放哪里
NIST AI RMF 把 human oversight 的角色与流程写进 GOVERN / MAP:职责要定义、要评估、要文档化。落到产品协作,更具体的是 Decision Record。
从框架事实出发,产品化改造建议是:
Anthropic 2026 年 4 月对 Claude Code 质量问题的复盘,是验收通道缺失的可追溯单案例:多项变更在四周内上线,累计造成约七周质量退化;内部 eval 未初步捕获,最终由用户反馈触发修复;其中两项还是「当时看起来合理」的主动权衡。它支持「验收 / 生产反馈缺失有代价」,不能外推成「所有 AI 工具都会退化七周」,也不能说成模型被偷偷削弱——原复盘明确否认这种归因。
Amplitude 团队的公开复盘则给出反面路径:做 AI 产品往往需要更多 human-in-the-loop,而不是更少;他们把 eval 提到更前,先手动评审再逐步自动化。说明瓶颈常常是组织设计问题,不是 AI 的必然副作用。

| Human · Decision Owner | ||
| Human · Reviewer | ||
| Agent | ||
| System |
一句话:Agent 可以准备与草稿,人终审与担责。
反例:什么时候「不会更慢」
不成立条件写清楚:当你具备决策记录、清晰 Owner、前置验收、eval 优先,并且策略翻译到位时——「更快却更慢」通常不成立。高频、低赌注、可并行实验的问题,本来也不该全靠人工逐次判断。
给你一张 A4 自查表
下次 AI 交来一摞方案,开会前先问:
策略一页纸对齐了吗?还是评审在补课? 候选有几个?差异与被拒理由写了吗? 能否收敛到 2 选项(含「不做事」)? Decision Owner 是谁?会结束是否签字? Reviewer 是谁?有没有权拒绝「只有好处」的记录? 验收标准是否在进开发前写清?怎样算失败? 若两周后证伪,谁有权重开决策? Agent 草稿是否被当成终稿直接进评审? 三个月后,别人能否找到「当初为什么选它」? 你现在卡住的,更像信息、选项、拍板,还是验收?
适用边界:本文降低的是「产出变快后决策摩擦」的定位成本;不承诺组织政治一次理顺,也不把方向性样本百分比当行业基准。阈值是示意。高风险对外动作必须保留人工终审。
产出可以加速;决定必须有人签字,也必须有人验收
